1、要切实作好钢结构制作及安装单位的考察与选择工作
我们知道,钢结构工程的施工要经过工厂制作和现场安装两个阶段,这两个阶段可由一个施工单位完成,但有时也可能由两个单位分别完成(分包)。
切实作好钢结构制作单位和安装单位的考察与选择工作,对于确保钢结构工程质量及进度,具有重要意义。
钢结构制作、安装单位的考察内容主要有:企业资质,生产规模,技术人员数量、职称及履历,技术工人数量及资格证,机械设备情况,以及业绩情况等级。
2、严格审查承包单位提交的钢结构制作工艺及安装施工组织设计
施工组织设计是承包单位编制的指导工程施工全过程各项活动的重要综合件技术文件,认直出查施工组织设计是些理工作事的控制和主动控制的雨要内容钢洁构工程要材材制作物段和安物动段分别编制制作工艺和交技技工相织设计,其中制作工艺内容应包活制(作价线备工事、各分项的肉易标准、技术要求、如关键要件的加工方法、未要性的工艺流理、工艺程施,所采用的加工设备、工艺装备等,

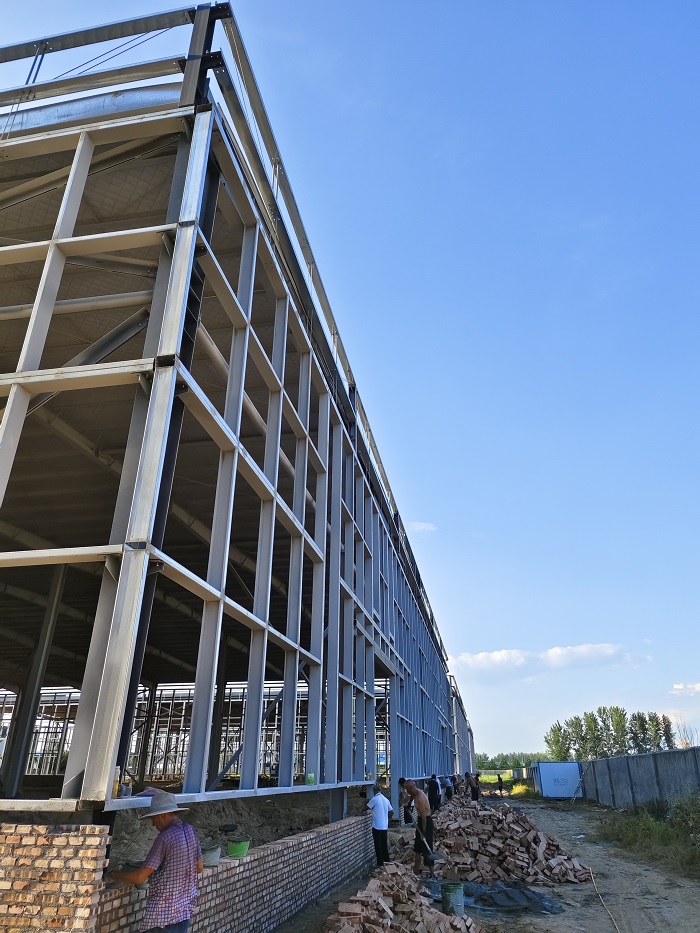

3、要充分重视制作阶段的监理工作
如的的述,钢结构工理均要经过工厂制作和那场安装两个阶段、而制作和安装一般是由钢结构工程公司下星的两个基层的位(制作车间和安装项目部)分别负毒,有时还可能由制造厂和安装公司两个单位分别充成(分包)
监理工程师要充分重视制作阶段的监理工作,要象其他类型工程的监理工作一样,切实搞好事前控制和事中控制,对各工序、各分项都要做到检查认真而及时、严格而到位。
要避免那种放松工厂制作过程的监理,仅靠构件完成后进场验收的错误工作方法。这一点在制作单位距工程所在地路程较远的情况下,尤其要注意。
4、安装阶段的监理
钢结构安装阶段的监理工作内容主要是监督承包单位内部管理体系和质保体系的运行情况,督促落实施工组织设计的各项技术、组织措施,严格按照国家现行钢结构有关规范、标准进行施工,钢结构安装阶段的监理工作应重点抓好以下几个环节:安装方案的合理性和落实情况、安装测量、高度螺栓的连接、安装悍接质量、安装尺寸偏差的实测、涂装等。监理工作要加强现场巡视检查、平行检验和旁站监督,尤其是在目前部分钢结构施工单位素质信低,施工仍欠规范的情况下,切实做好现场巡视和旁站,对于确保钢结构工程的施工质量,更有现实意义。
5、关于钢结构工程的试验检测工作
钢结构工程的制作及安装施工的多项试验检测工作是一般土建工程所没有的,这些试验检测项目主要有:
钢材原材有关项目的检测(必要时),
焊接工艺评定试验(必要时)
焊缝无损检测(超声波、X射线、磁粉等)
高强度螺栓扭矩系数或预拉力试验、
高强度螺栓连接面抗滑移系数检测、
钢网架节点承载力试验、
钢结构防火涂料性能试验等
作好这些试验、检测工作要注意以下几点:
(1)要监督委托有相应资质的检测机构进行;
(2)要坚持取样、送检的见证制度,要避免试件与工程不一致现象
(3)对于部分检饮项目,具有相应资质的性物机构较少,路程较远,费较高,在这种情况下,监理工程顶心须圣特原,本度明南,立杨坚定,及时智促承包单位落实这些工作,这是请保和结构制作与安装质量及施工进度的必要措施,也是国家现行钢装构工程施工质量验火规范规定的“主控项目”。
